存量资产盘活诊断与模式匹配
面向存量资产盘活项目,提供从目标识别、资产核实、权利梳理、用途审批、现金流验证到债务穿透和实施条件检查的全流程诊断服务,并以九条风险底线作为项目停止条件。帮助客户在模式匹配前先完成资产画像与风险筛查,降低返工成本和合规隐患。

客户问题
目标模糊:以“融资”替代“盘活”
项目启动时最常见的开场是:希望融资多少、希望一次性回收多少,或者已经点名要做REITs、ABS。团队再倒过来寻找能够支撑这个结果的资产和现金流。这个顺序容易把“盘活什么”变成“用什么名义融资”,忽略资产本身的使用效率、运营能力和权利状态。
资产画像不清:账面清单不等于资产事实
账面上同为一处房产,可能分别处于自用、闲置、出租、被占用、抵押、查封或手续不全状态;同为停车场,可能涉及设施所有权、公共泊位资源和收费运营。仅凭资产清单无法判断可以配置什么权利、需要补齐什么手续、存在什么隐性负债。
权利与程序风险:交易结构掩盖合规缺陷
用“整体经营权”笼统打包多种权利和多套程序,以长期低价租赁、关联合作或先定受让方后走程序等方式规避国有资产交易程序,可能造成国有资产流失。合同中约定“后续协调”或由合作方承担风险,不能使不具备条件的用途合法化。
现金流与债务穿透不足:经营结果与融资测算混淆
政府补助、关联方交易、一次性预收和代收代付不加区分地当成市场化经营收入,预测值与评估值写成已经实现的经营结果。新增融资的最终还款来源是否依赖财政资金或政府承诺,未能有效穿透识别,存在形成新增隐性债务的风险。
方案方法
我们的诊断服务以“先诊断,再匹配;先补条件,再搭结构”为原则,将项目从“想做某个模式”拉回到“资产需要解决什么问题”。服务覆盖从资产初步筛查到方案可实施性判断的全过程,并以四阶段资产成熟度框架帮助客户定位项目当前位置。

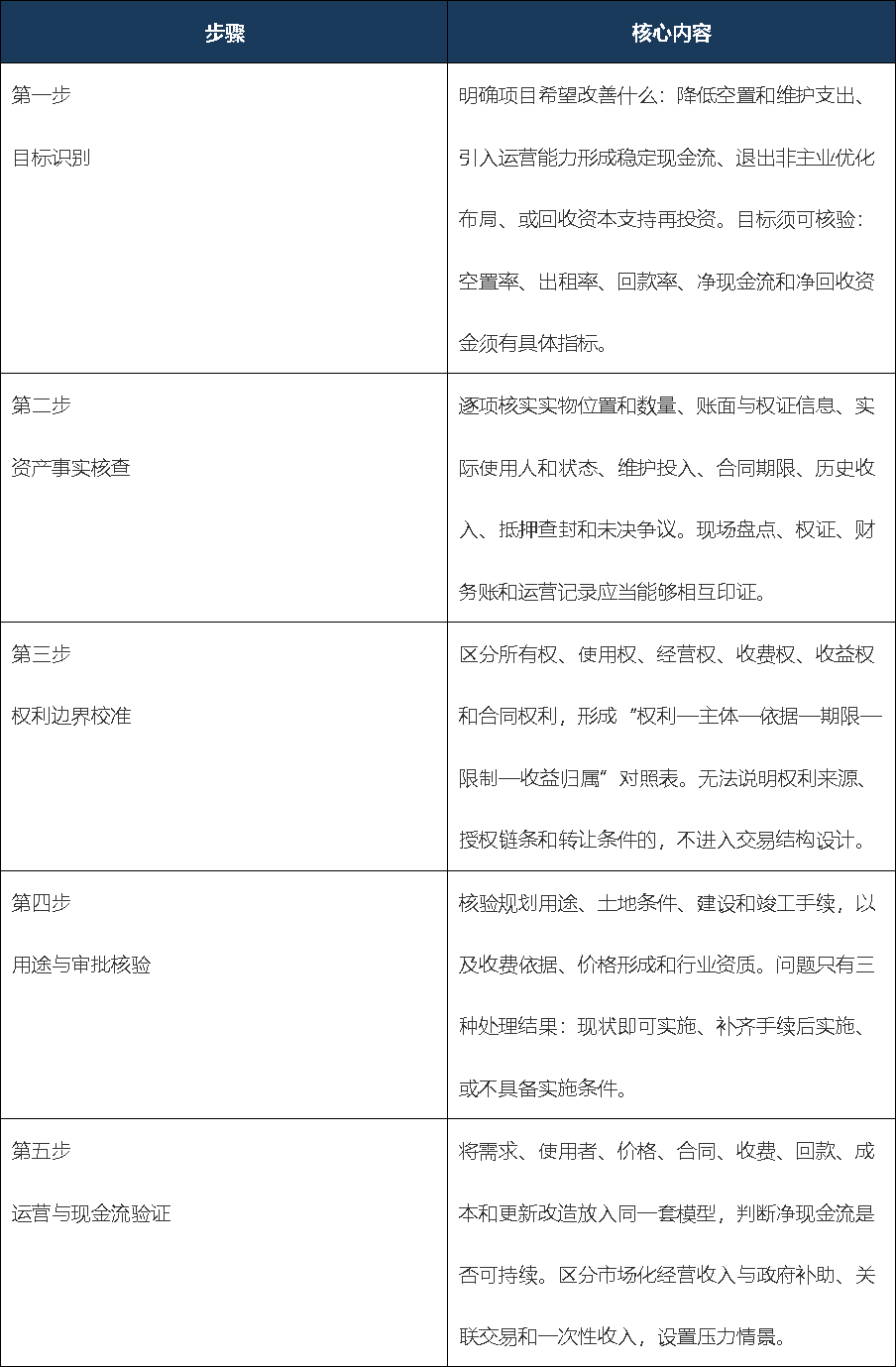

七步诊断:逐项核验,不跳过关键判断
七步诊断法是一套提问顺序:前一步没有基本答案,后一步就不宜过早展开。

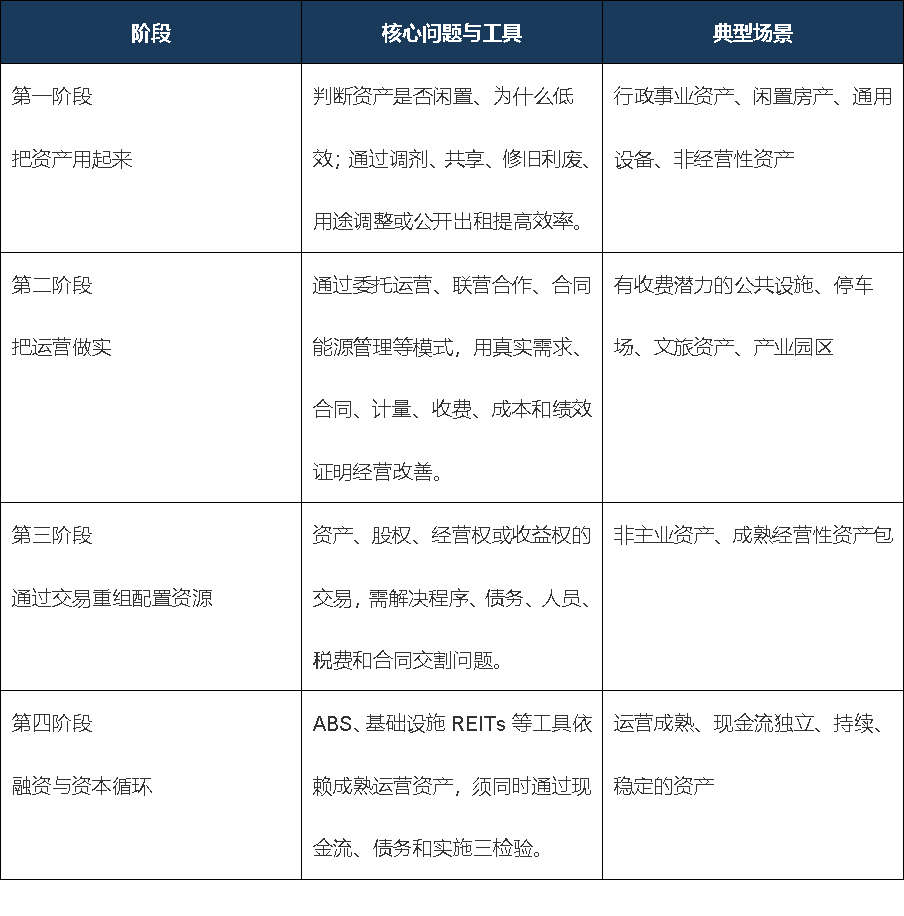

四个阶段:资产成熟度的定位坐标
四个阶段是对资产当前成熟度的判断框架,帮助项目明确当前更需要提高使用效率、培育经营现金流、理顺权利合同,还是研究融资与资本循环。资产可以停留在任何适合的阶段,也可以因重组、改造或运营改善在阶段之间转换。

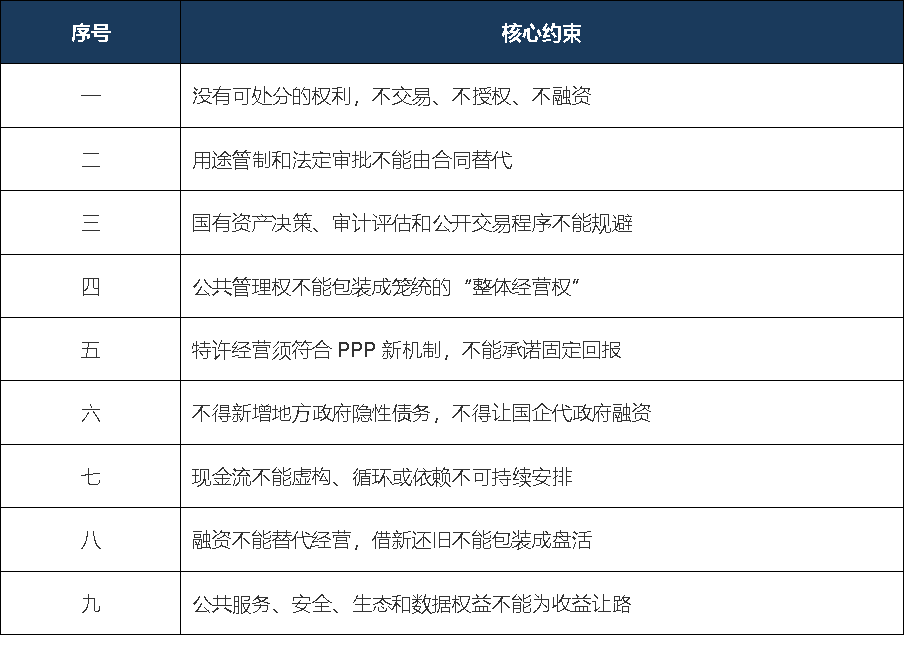

九条风险底线:贯穿全过程的停止条件
九条底线不是项目末端的风险提示,而是贯穿七步诊断的项目停止条件。触发底线时,应当先补手续、改结构、换模式,必要时停止项目。

实施路径
第一阶段:资料收集与初步筛查
客户提供资产基础资料,团队在一周内完成初步筛查,判断项目是否具备基本诊断条件。输出初步诊断思路和盘活路径建议,明确是继续推进还是需先行整改。
第二阶段:现场尽调与逐项核验
对资产清单、权证、合同、收费系统、运营记录和财务报表进行交叉比对,查阅现场状况,访谈管理和使用单位。形成“资产事实—权利边界—用途审批”三张核对表,标注账实不符、权利不清和手续缺失事项。
第三阶段:现金流建模与债务穿透
对经营性资产建立运营与现金流模型,区分市场化收入与财政性收入,设置压力情景。对涉及融资的项目,完成“债务—资产—资金用途—偿债来源—政府责任”穿透分析,判断是否触碰隐性债务红线。
第四阶段:模式匹配与方案设计
根据诊断结论,从21类模式中选择适用工具并组合设计。方案的每项安排均对应具体的资产、权利、审批和现金流条件,不是概念层面的“推荐模式”。
第五阶段:实施清单编制与决策支持
编制完整的实施清单,包含决策审批节点、交易或采购方式、合同关键条款、资产交付标准、人员安排、信息披露和退出机制。协助客户完成内部决策和对外沟通。
主要交付
- 资产画像报告:逐项说明资产实物状态、权属、用途、使用人、历史收入和现存问题,形成可追溯的资产事实清单。
- 权利边界对照表:区分所有权、使用权、经营权、收费权和收益权,标注权利主体、依据、期限、限制和收益归属。
- 用途与审批合规清单:逐项核验规划、土地、建设、消防、安全、环保和收费审批状态,区分“已具备”“待补齐”“不具备”三类。
- 现金流验证模型:含历史流水分析、经营性收入与非经营性收入区分、压力情景设置和可持续性判断。
- 债务与政府责任穿透图:展示存量债务、新增融资用途、偿债来源与政府责任关系,判断隐性债务风险。
- 九条风险底线核验表:逐条判断是否触发停止条件,标注已触发事项的整改路径或替代方案。
- 实施方案:基于诊断结论的模式推荐和组合设计,每项安排对应具体条件和实施要求。含决策审批、交易方式、合同要点、交付标准、人员安排、时间节点和退出机制。
